Práce na RIVI Bachova jdou podle plánu

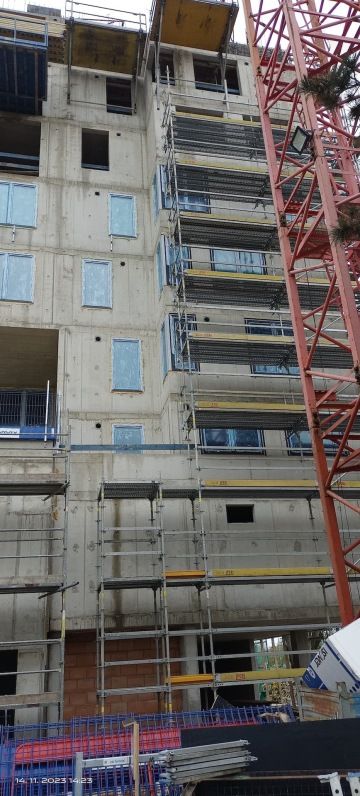

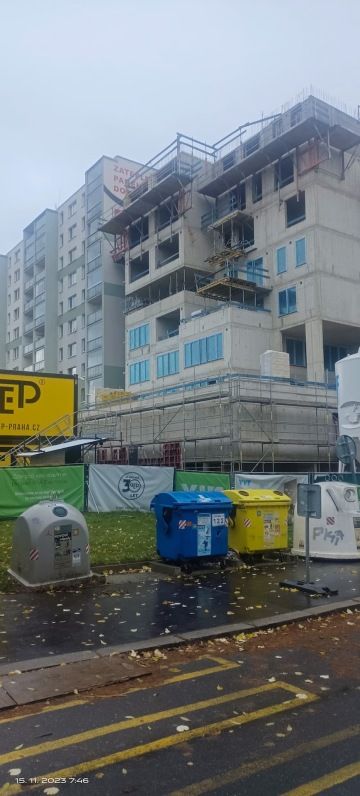

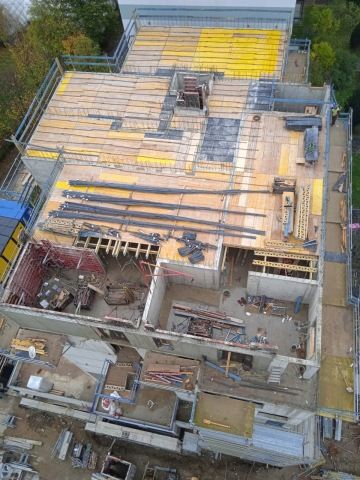

V polovině listopadu zahájili kolegové ze společnosti Průmstav montáž armatury stropu 9. nadzemního podlaží (NP). Po dokončení budou následovat práce na svislých konstrukcích 10. NP. Do Vánoc 2023 proběhnou ještě práce na svislé konstrukci 11. NP.
Zároveň probíhají práce dalších dodavatelů a subdodavatelů na místě. Proto je zásadní, aby všechny práce na tomto projektu na sebe plynule a bez komplikací navazovaly.
Bytový dům RIVI Bachova leží na pražském Chodově na pomezí ulic Mikulova a Bachova a nese jméno po slavném barokním hudebním skladateli. Po svém dokončení nabídne uživatelům 47 nových bytů ve finském stylu o dispozici 1+kk až 3/4+kk a velikosti od 33 m² do 91 m².
Základní informace:
Název stavby: Železobetonové monolitické konstrukce – Bytový dům RIVI Bachova, Praha 11 – Chodov
Investor: YIT Stavo
Objednatel: STEP
Zhotovitel: Průmstav
Doba výstavby: 02/2023 – 04/2024
